Juli 2024: Installation der neuen Marienstatue
Eine neue Marienstatue begrüßt nun mit offenen Händen alle Besucher unserer Schule. Das Künstlerehepaar Hanna Uber und Robert Diem erhielten den Auftrag als Sieger eines Künstlerwettbewerbs.

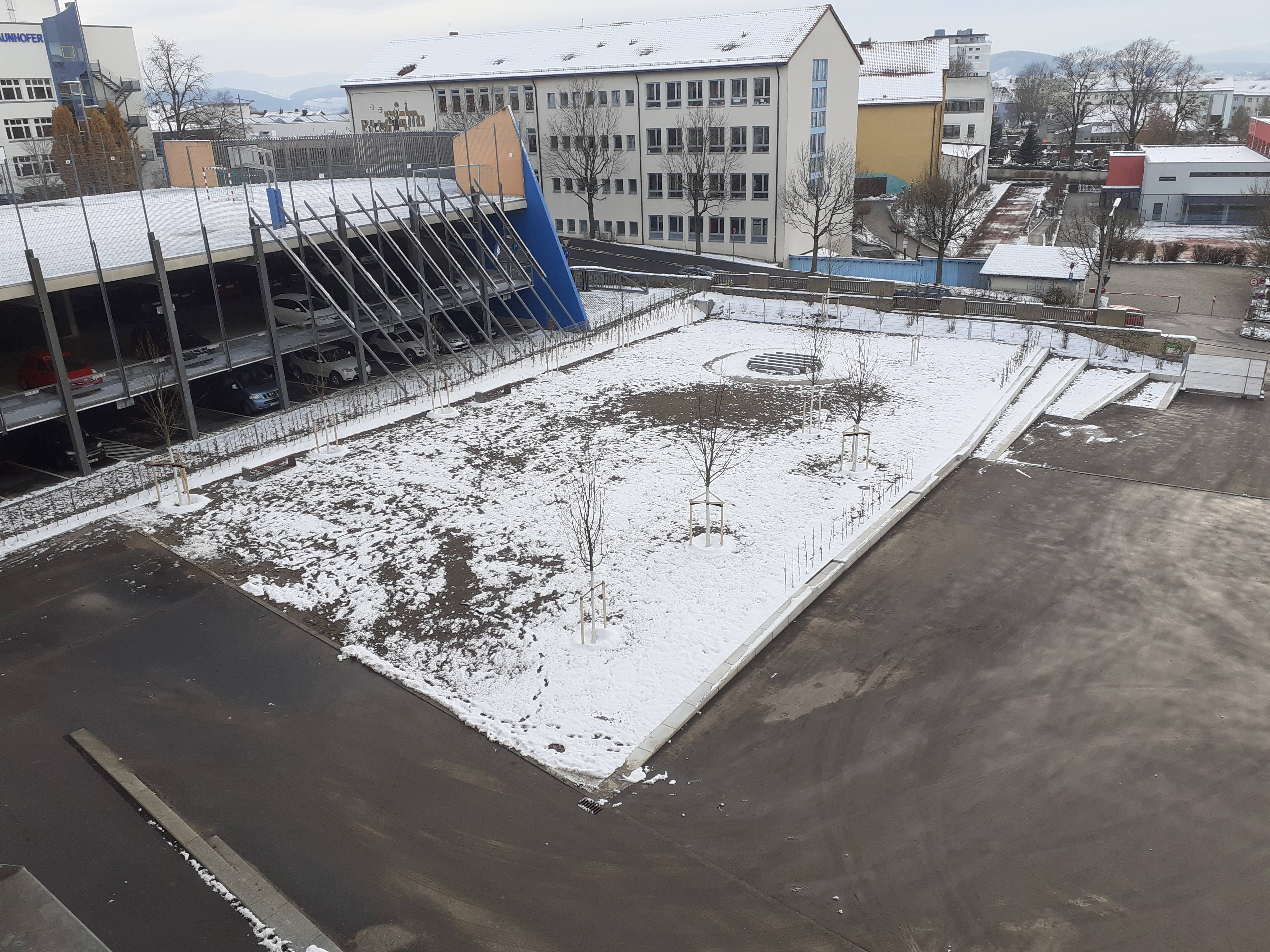

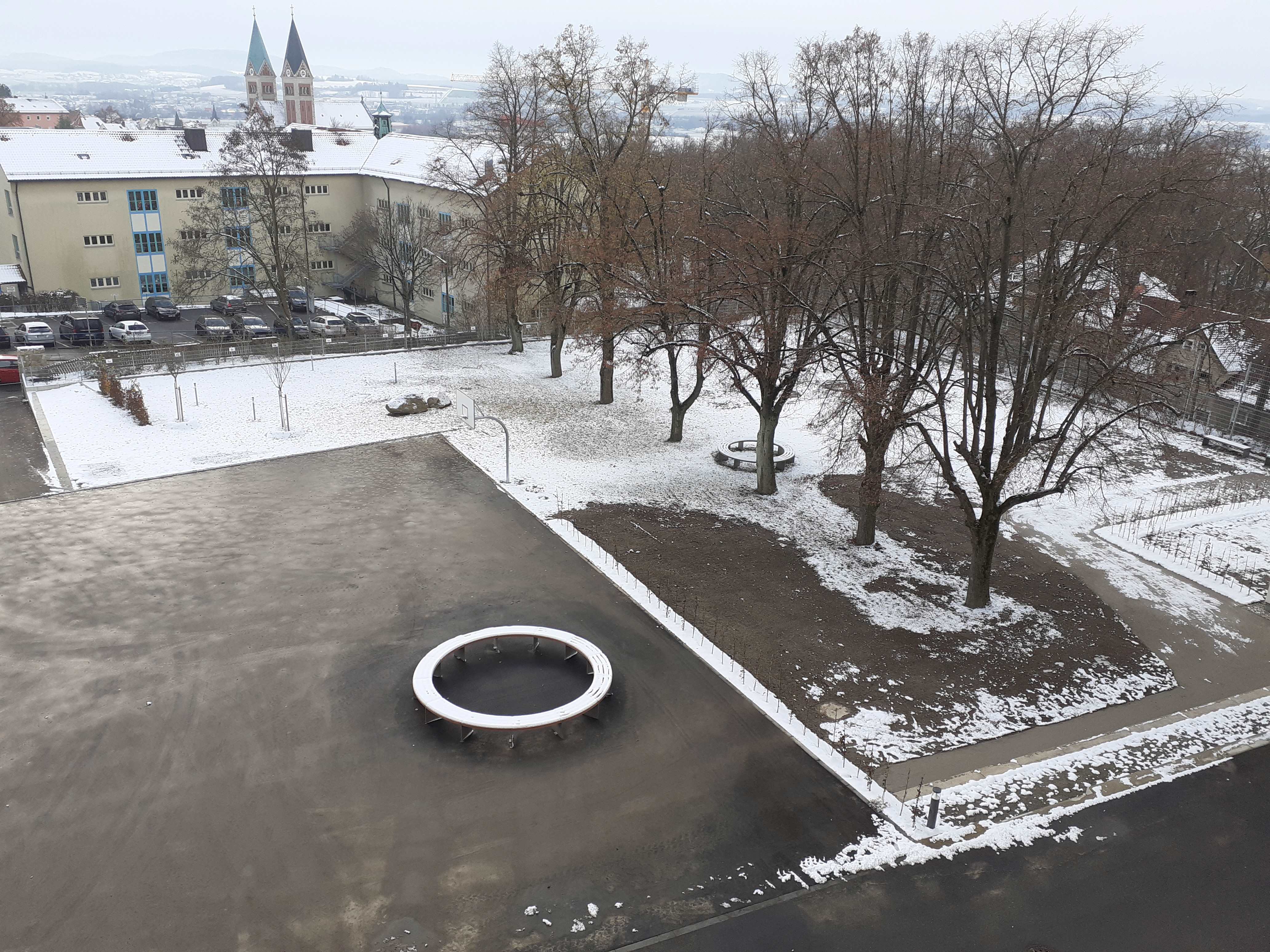

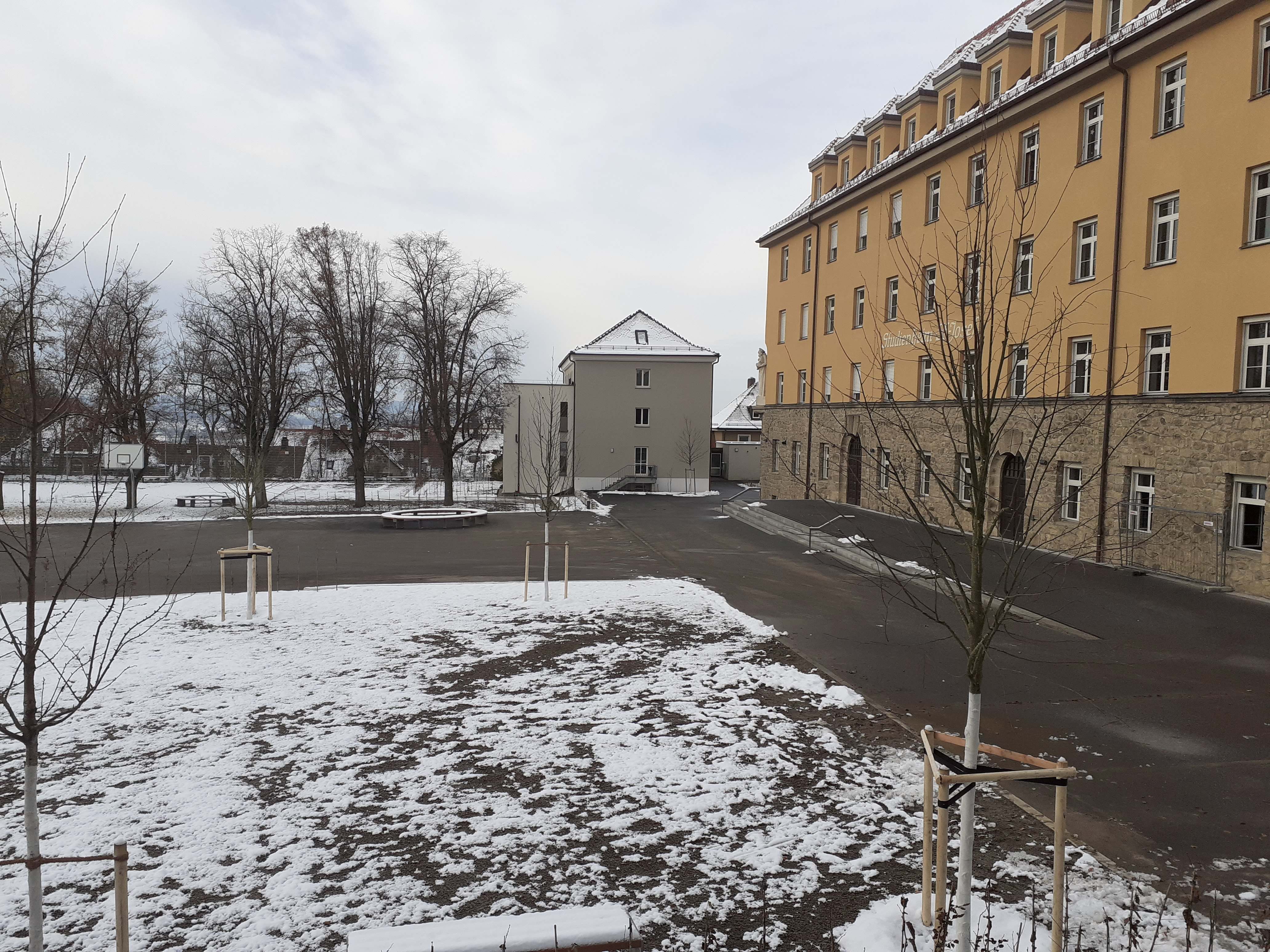

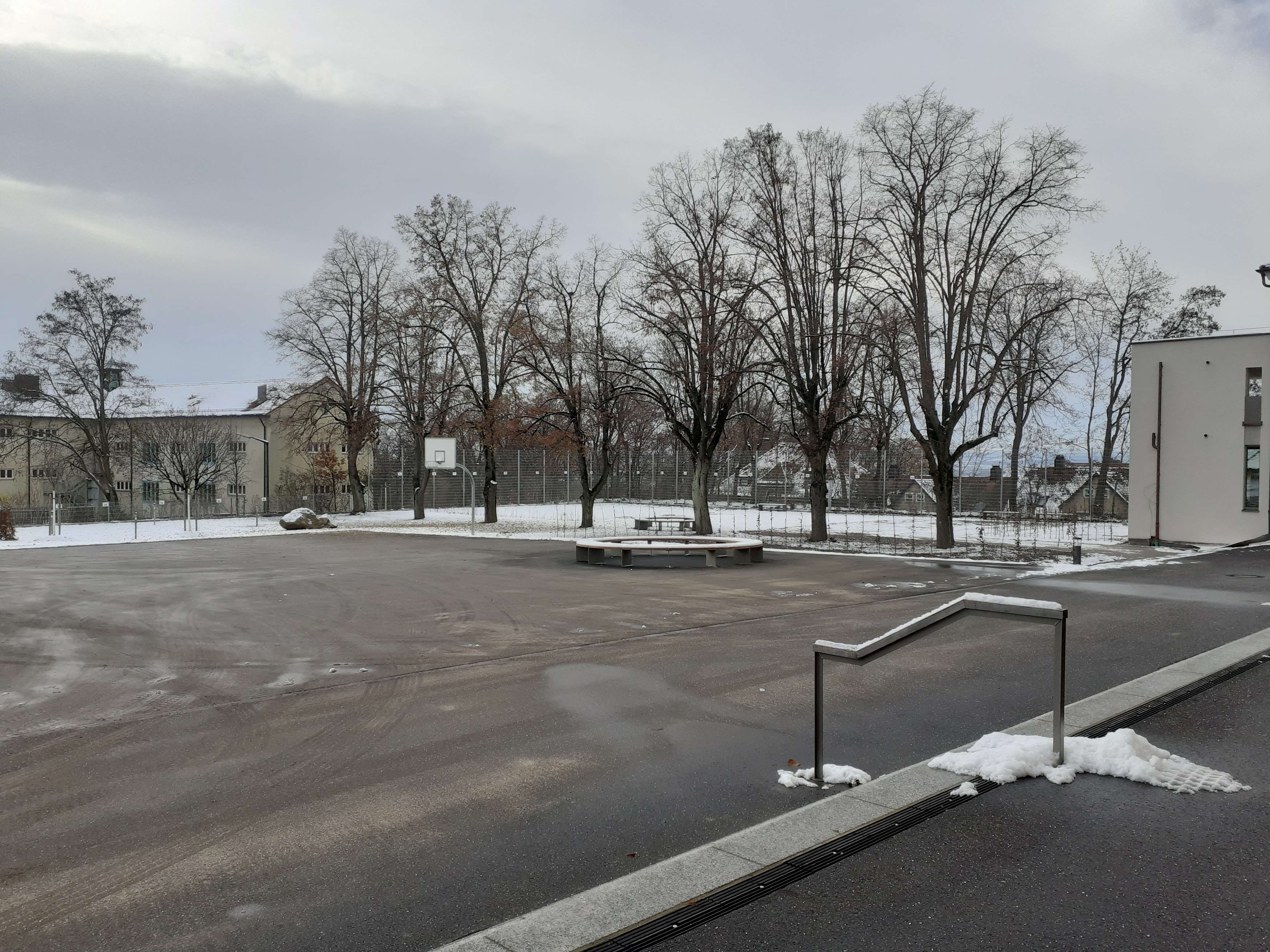

November 2023: Fertigstellung des neuen Pausengeländes
Im Süden des Studienheims befindet sich nun der neu gestaltete Pausenhof. Nachdem die markanten alten Linden bereits vor Jahren zum großen Bedauern der Chamer Bevölkerung wegen Schäden gefällt werden mussten, wurden nun neue Bäume gepflanzt. Sie werden den zukünftigen Generationen von Marienschülern Schatten spenden, wenn sie sich zwischen Fußballplatz, Basketballkorb, Kugelstoßanlage, Slackline und anderen Spielgeräte in den Pausen vom Lernen erholen.
Juli 2023: Brand auf dem Turnhallendach
Auf dem Dach der neuen Zweifachturnhalle bricht während der Bauarbeiten ein Feuer aus. Die Schule muss für einige Stunden evakuiert werden. Gottseidank gibt es keine Personenschäden, aber die Fertigstellung verzögert sich nun um ein paar Monate.
Juni 2023
März 2023 - Innenausbau der Turnhalle schreitet voran
November 2022 - Dachstuhl der Turnhalle
September 2022 - Das Fundament für die Turnhalle wird erstellt
An dem Platz an dem sich einmal die Maristenrealschule befand, wurde das Gelände angepasst und das Fundament des Gebäudes gegossen.
Juli 2022 - Letzter Akt
Einsam und verlassen steht als letzter Bauteil der westliche Teil der Maristenrealschule: Zwei ehemalige Klassenzimmer und der IT3.
Juni 2022 - In der Aula stehen die Abrissbagger
Mai 2022 - Abbruch der alten Maristen-Realschule
Seit Fasching wurde das alte Gebäude entkernt, jetzt im Mai startet der Abbruch. Bis zum Sommer 2024 entsteht an dieser Stelle dann eine moderne Zweifachturnhalle für den Sportunterricht.
Januar 2022 - Fertigstellung der Offenen Ganztagsschule
Ein weiterer Bauabschnitt der Marienrealschule ist abgeschlossen. Im 2. Obergeschoss des alten Studienheims hat nun unsere Offene Ganztagsschule ihr eigenes Reich. Jede Gruppe verfügt über einen separaten Hausaufgabenraum mit angeschlossenem Spielebereich. Lernen und Freizeit in kleinen, überschaubaren Gruppen mit Wohlfühlatmosphäre – das ist unser Konzept für die Nachmittagsbetreuung.
November 2021
Unsere Baustelle umfasst nun auch das ehemalige Maristen-Brüderheim. Hier errichtet der Maristenorden ein Begegnungszentrum, das sowohl der Schule als auch allen Interessierten aus der Stadt offen steht.
Oktober 2021 - Inbetriebnahme der Mensa
September 2021
Endlich ist es so weit: Die Marienrealschule öffnet ihre Tore und über 620 Schülerinnen und Schüler strömen hinein. Ein paar Restarbeiten sind noch zu erledigen, aber alle freuen sich über eine tolle neue Schule.
Juli 2021 - Endspurt
April 2021
Februar 2021
Die neue Marienrealschule verfügt über ein ausgeklügeltes Lüftungssystem, die so genannte „Berliner Lüftung“. Dabei wird die verbrauchte Luft der Klassenzimmer durch eine natürliche Sogwirkung über den Dachstuhl und den Glockenturm des Studienheims nach außen geführt.
Unterstützt wird dieses System durch eine Computersteuerung, die in den Zwischenstunden und in den Pausen den Luftaustausch noch zusätzlich verstärkt.
Januar 2021
Wie in früheren Zeiten üblich, kommt am Lichtmesstag ein Dienstbotenwechsel:
Die alten Homepages haben schön langsam ausgedient und an ihre Stelle tritt ab dem 2. Februar die neue gemeinsame Homepage unserer Marienrealschule - ein weiterer wichtiger Schritt zur Schulfusion.
November 2020
Die Schulfusion der beiden Chamer Realschulen kommt immer näher. Im Herbst 2021 eröffnet auf dem Schulberg die neue Marienrealschule Cham. Um den Grundschülern und allen anderen Interessierten bereits jetzt einen ersten Einblick in die gemeinsame Schule und das neue Gebäude zu geben, wurde in diesen Tagen der erste Schulflyer vorgestellt. Auf insgesamt 16 Seiten erfährt der Leser alles Wissenswerte über das Leben und Lernen an der Marienrealschule.
Eine Online-Version des Flyers finden Sie hier.
September 2020
Juni 2020
Das neue Logo der Marienrealschule wird der Öffentlichkeit vorgestellt.
Mai 2020
Gerade wird die freitragende Treppe der Aula betoniert, eines der prägenden Architektur-Elemente der Marienrealschule.
März 2020
Trotz des Schulausfalls wird weiter fleißig an der neuen Schule gebaut. Das Dach des Studienheims wird neu eingedeckt und die Fenster im Neubau eingebaut.
Februar 2020
Der Innenausbau läuft auf Hochtouren. Die beiden Fotos zeigen sehr schön , wie man heute baut und wie vor 100 Jahren. Wir freuen uns alle schon auf die gelungene Symbiose von Alt und Neu in der Marienrealschule!
November 2019: Grundsteinlegung
Ein halbes Jahr nach dem Spatenstich wurde am 8. November 2019 feierlich der Grundstein für die neue Marienrealschule gelegt.
November 2019: Neuer Name „Marienrealschule Cham“
Nach monatelangen Diskussionen hat sich die Schulfamilie beider Chamer Realschulen auf den Namen „Marienrealschule Cham der Schulstiftung der Diözese Regensburg“ geeinigt. Zugleich wird versucht, die postalische Adresse der neuen Schule in „Gerhardinger-Maristen-Platz 1“ umzuwandeln.
September 2019
Der Baufortschritt zum Schulstart kann sich sehen lassen. Es geht vorwärts und vor allem "aufwärts"!
Juli 2019: Baugrube ausgehoben
Zum Ende des Schuljahres 2018/19 ist der „Tiefpunkt“ erreicht, das heißt, die Baugrube ist fertig ausgehoben und es kann losgehen mit dem Aufbau der neuen Schule.
Mai 2019: Spatenstich
Nach den Osterferien kommen die großen Bagger der Firma Rädlinger und heben die Baugrube aus. Am 16. Mai wird der Spatenstich feierlich begangen.
März 2019: Neue Homepage
Beide Realschulen gestalten eine komplett neue Homepage im modernen Design. Die eigenständigen Homepages sind so identisch aufgebaut, dass sie bei der zu Zusammenlegung problemlos zusammengeführt werden können.
September 2018: Namensfindung
Die beiden Schulen starten einen Wettbewerb unter Schüler und Lehrern, um einen neuen Namen für die gemeinsame Realschule zu finden.
August 2017: Gemeinsame Schulleitung
Die Schulstiftung ernennt Herrn Realschuldirektor Josef Maier, bisher Leiter der Maristen-Realschule, zum gemeinsamen Schulleiter beider Chamer Realschulen. Beide Schulen sind bis zur Fusion noch eigenständig, arbeiten nun aber verstärkt zusammen.
März 2017: Sieger des Wettbewerbs
Eine Fachjury aus den Bereichen Kirche, Schule und Bauplanung bestimmt die Sieger des Architektenwettbewerbs. Das Architekturbüros Schnabel und Partner aus Bad Kötzting, dessen Entwurf den 2. Platz des Wettbewerbs belegte, bekommt den Auftrag, die neue Schule zu planen.
Dezember 2016: Start des Architektenwettbewerbs
Die Schulstiftung startet einen Architektenwettbewerb zum Neubau der Schule. 16 Architekturbüros werden eingeladen, sich am Wettbewerb zu beteiligen.
Mai 2016: Erhalt des Studienheims
Nach einer Machbarkeitsstudie wird der Beschluss gefasst, das mittlerweile denkmalgeschützte Studienheim St. Josef in das neue Schulgebäude zu integrieren. Es soll saniert und erweitert werden, sodass genügend Platz für etwa 700 Schülerinnen und Schüler vorhanden ist.
Juli 2015: Bekanntgabe der Fusion
Die Schulstiftung der Diözese Regensburg verkündet ihre Pläne, die beiden Chamer Realschulen in einigen Jahren zu einer gemeinsamen, koedukativen Realschule zu vereinen. Ein neues Schulgebäude soll auf dem Gelände der Maristen-Realschule am Schulberg entstehen.
